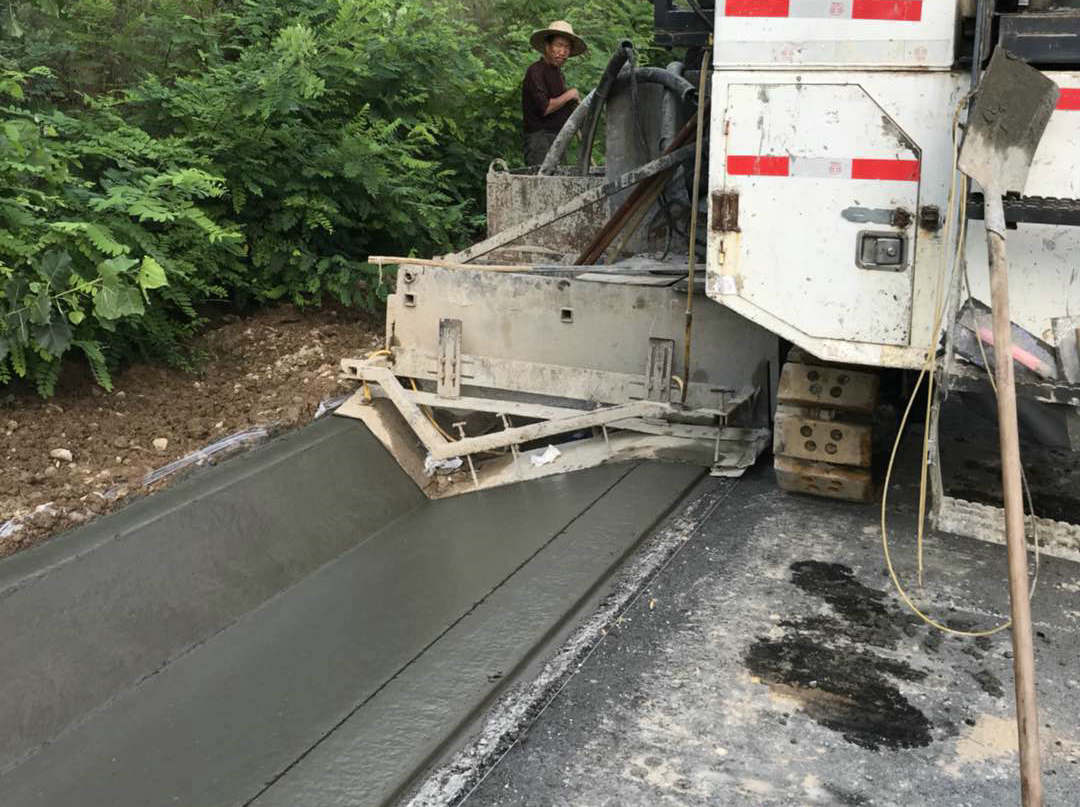

混凝土路緣石滑模機整體攤鋪硬路肩和路緣石施工當中,應一次做好如下工作:
1、情路和濕潤攤鋪硬路肩和路緣石位置;
2、架設好基準線;
3、按上述要求調整好路緣石滑模機;
4、調整好路緣石滑模機上的6個傳感器,并掛上線??蛰d行走,檢測橫坡度、攤鋪平面位置。路緣石滑模攤鋪機的擠壓底板的一部分是搭在已經攤鋪好的路面上的,所以連接攤鋪的高程已經確定。
5、要在連接攤鋪的路面板縱縫側邊壁上1/2部分涂瀝青防水層,并校正變形的所有拉桿。
6、在基準線前端,已攤鋪好的路面邊緣外側墊好枕木,以利于車輛進入卸料位置。
7、路肩施工寬度有限,搜易,不能使用大型翻斗車,大型翻斗車卸車時,一部分料會倒在攤鋪位置以外,所以只能使用小噸位5t翻斗車運輸混凝土。
8、車輛卸料時,要特別注意側向拉桿可能扎破車輛輪胎,并不得將料卸在攤鋪位置以外??梢约娱L路緣石滑模機上的側斜向擋板,將料擠進攤鋪位置,否則,要用人輔助。另一方面,由于路緣石滑模機前方已擺不下布料機械設備,所以,有專人指揮掌握準確車輛卸料位置就很重要。否則,人工輔助的工作量和勞動強度會很大,也會影響攤鋪速度。
9、在路緣石滑模機攤鋪時,與路面不同的是:要保持振動倉內較高的料位高度,即料位始終應略高于路緣石模具喇叭口上沿,保證路緣石充足進料,當路緣石部分的料位高度不足時,可采用人工局部加料。否則,保證路緣石的頂部高程。這是整體攤鋪硬路肩和路緣石施工當中,贏這種關注的問題之一。其他要求(路緣石滑模機攤鋪要求、修整、拉毛和養護等)與路面基本相同,這里不再贅述。
10、路緣石的修整,在整體攤鋪硬路肩和路緣石時,要在滑模攤鋪機后準備好模板和修整路緣石的手工具。向外塌寬的部位,應使用模板頂回來,路緣石的局部缺陷要用特制的與路緣石彎曲度相同的手工抹刀修整外觀,使其光滑平整。另外,在泄水槽部位要將路緣石怕掉,底面抹平。缺口兩側,路緣石應有坡度平滑過渡。
上一條:根據振動粘度制定混凝土路緣石滑模攤鋪機的施工操作規程
下一條:交通運輸部辦公廳關于2019年度交通運輸行業重點科技項目清單的通知 |
返回列表 |
